新建一座喷涂喷漆浑水站,少则几百万,多则上千万,一步盘算无理就可能导致技俩失败。好多企业在新建时只矜恤价钱,淡薄了要津当作的管控,收场建起来的站根柢用不了。本文将从前期调研、工艺选型、施工管控、调熟练收四个阶段,拆解每个阶段最容易踩的坑,帮您建一个能用、好用、达场所喷涂喷漆废水处理站。

正文

经常有雇主找我悔怨,说新建的浑水站花了大价钱,收场根柢不可用,要么出水不达标,要么初始本钱高得离谱。我去现场一看,发现问题都出在前期的要津当作上,有的是莫得作念漆渣预处理,有的是工艺选错了,有的是施工偷工减料了。

我见过最惨的一个案例,某省一家汽车零部件喷涂厂,新建浑水站时找了一家廉价中场所小公司,收场他们不详了气浮预处理单位,班师把水帘柜废水排进了生化池。初始不到一个月,生化系统就透顶瘫痪,曝气头全被漆渣堵塞,临了只可花 300 万推倒重建,前前后后损失了 500 万。今天我就衔尾 20 年的告戒,给全球讲讲新建喷涂喷漆浑水站必须遁入的那些坑。

一、前期调研阶段:水质水量实测是生命线

最容易踩的坑:凭告戒拍脑袋定水质水量,或者只测一次就完事,导致盘算参数严重偏离实质。 正确作念法:

纠合监测 30 天以上:灭绝分娩的淡旺季和不同产物批次,每天每 2 小时取一次样,逐工段监测 pH、COD、SS、氨氮、总氮、总磷、石油类、色度等观点。不仅要测平均值,更要测峰值数据,盘算时一定要按峰值留 30% 的余量。

明确漆种类型:搞明晰企业使用的是油性漆、水性漆如故粉末漆,不同漆种的废水处理工艺相反极大。若是企业往日可能更换漆种,盘算时要预留相应的处贤人商。

明确排放轨范:搞明晰是排到市政管网如故直排,奉行什么轨范。当今好多地方对喷涂行业的排放轨范越来越严,比如有些地方条目 COD≤50mg/L、总磷≤0.3mg/L,盘算时一定要按最新的轨范来,幸免刚建完就要改良。

规画分质分流系统:这是喷涂喷漆废水处理的前提,必须将水帘柜废水、前处理废水、生存浑水分开网罗,分别预处理后再羼杂处理。

二、工艺选型阶段:匹配实质,不盲目跟风

最容易踩的坑:盲目追求 “先进工艺”,或者照搬其他企业的工艺,不研讨我方的实质情况。 正确作念法:

字据漆种选工艺:

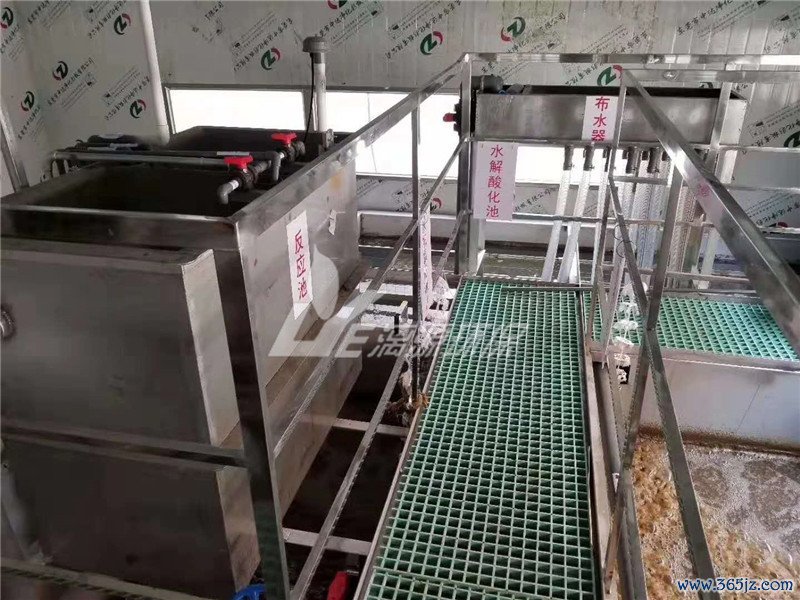

油性漆废水:推选 “漆渣预处理(破乳 + 气浮)+ 水解酸化 + 宣战氧化 + 混凝千里淀 + 过滤” 工艺。

滚球app中国官网下载入口

水性漆废水:推选 “混凝气浮 + 芬顿氧化 + 水解酸化 + 宣战氧化 + 深度处理” 工艺。

含磷前处理废水:单独进行化学除磷预处理后,再与其他废水羼杂处理。

预处理一定要作念足:漆渣预处理是通盘系统的中枢,都备不可省。气浮池是必不可少的预处理单位,开云官方体育app官网处理后果比千里淀池好得多。

生化工艺聘任:优先聘任生物宣战氧化法,抗冲击负荷强,不易污泥推广,管理简便。不要盲目使用 MBR 工艺,油漆颗粒会在膜名义千里积,导致膜阻挡严重,使用寿命大幅裁减。

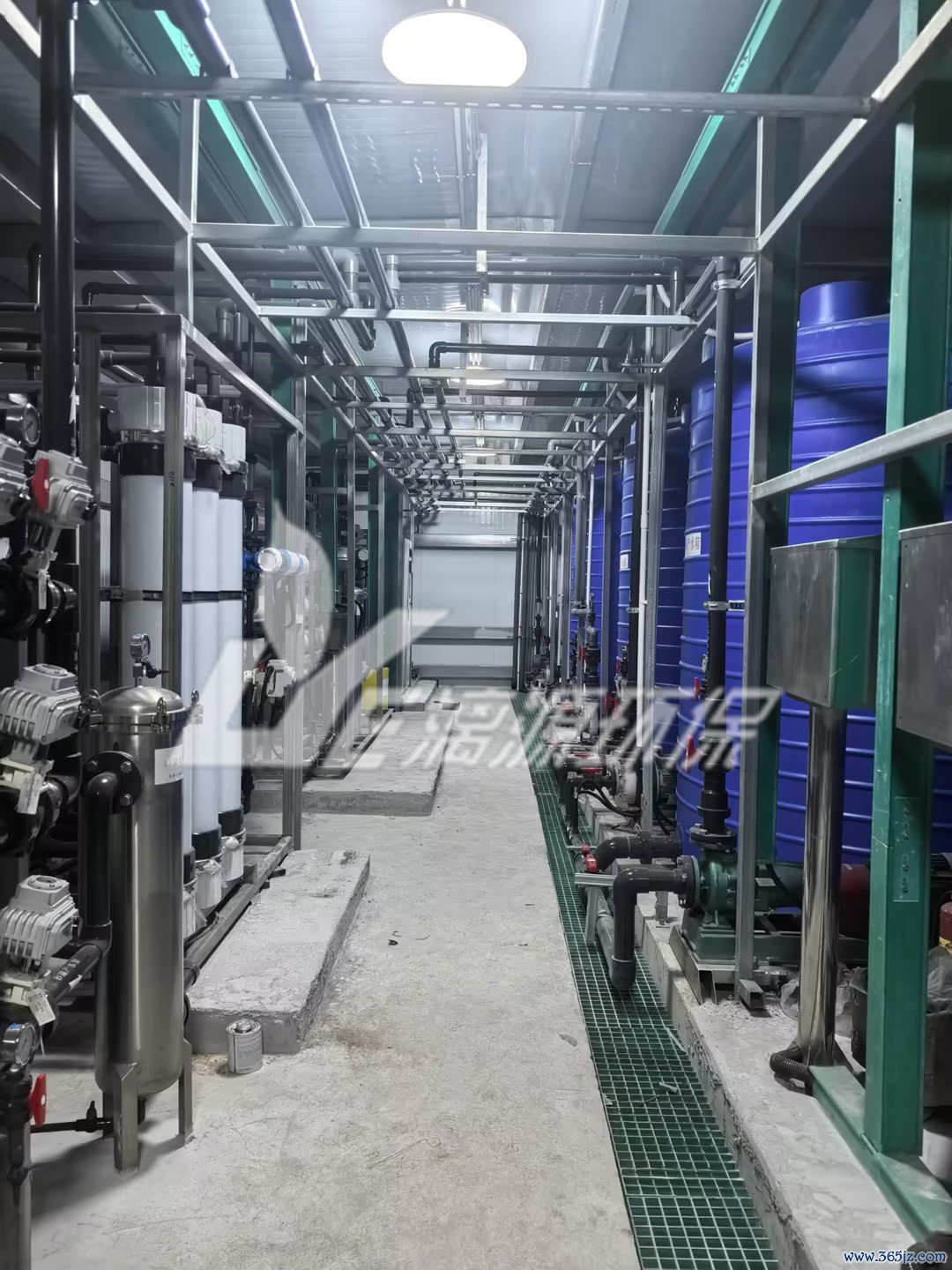

深度处理工艺:当排放轨范条目严格时,加多 “砂滤 + 活性炭过滤” 工艺,确保出水踏实达标。若是有中水回用需求,可加多 “超滤 + 反渗入” 工艺。

要津领导:不要为了省钱不详芬顿氧化单位,关于难降解的喷涂废水,芬顿氧化是保证 COD 达场所要津。

三、施工管控阶段:细节决定成败

最容易踩的坑:施工队偷工减料,池体防腐不到位,竖立以次充好。 正确作念法:

管说念材质聘任:悉数废水管说念必须采纳 PPR、UPVC 或不锈钢材质,严禁使用日常钢管,驻防被酸碱腐蚀。不同系统的管说念要用不同神思隔离,幸免混接。

池体防腐处理:悉数池体都要作念环氧树脂防腐,厚度不低于 2mm,含酸碱和有机溶剂的池体要作念玻璃钢衬里。池体完工后必须作念 24 小时闭水熟练,不漏了才智进行下一步。

竖立装配验收:查对竖立的品牌、型号、参数,和合归并致才智进场装配。尤其是加药泵、搅动机、气浮机、压滤机等中枢竖立,一定要选大品牌,质地有保险。

在线监测装配:按照环保部门的条目装配 pH、COD、氨氮、总氮、总磷等在线监测竖立,并与环保部门联网。

四、调熟练收阶段:科学调试,严格验收

最容易踩的坑:为了赶工期,强行满负荷进水,导致菌种一起亏本,调试失败。 正确作念法:

分系统调试:先调试漆渣预处理系统,确保出水 SS≤100mg/L 后,再调试生化系统和深度处理系统。

生化系统驯化:接种城市浑水处理厂的活性污泥,采纳渐进式进水的容貌驯化微生物。初期按盘算负荷的 10% 进水,踏实初始 3-5 天后,再加多 10% 的负荷,直到满负荷。

纠合初始测试:系统调试完成后,进行纠合 72 小时满负荷初始测试,每天监测收支水水质,悉数观点都达标才智过问验收阶段。

严格验收轨范:纠合踏实初始 1 个月以上,出水水质一起达标,才智署名验收。同期条目环保公司对企业操作主说念主员进行系统培训,教学他们何如操作竖立、何如调遣参数、何如处理常见问题。

结语

新建喷涂喷漆浑水站是一个系统工程开云(中国)2026世界杯IOS|Android手机app下载,每一个当作都不可概略。唯一前期调研充分、工艺选型合理、施工管控严格、调试科学范例,才智建成一个踏实、高效、经济的处理站。若是您正在运筹帷幄新建技俩,漓源环保不错为您提供从前期调研到完毕调试的全进程就业,让您省心又宽心。
